Comenzó el histórico operativo para trasladar más de 6.200 toneladas de equipamiento de la nueva usina de Ushuaia

Política

Comenzó el histórico operativo para trasladar más de 6.200 toneladas de equipamiento de la nueva usina de Ushuaia

Las tareas se extenderán durante aproximadamente diez días e incluirán más de 250 viajes entre el Puerto de Ushuaia y el predio donde se construye la nueva central energética.

Este martes comenzó en Ushuaia el operativo de descarga, traslado y almacenamiento de más de 6.200 toneladas de equipamiento destinado a la nueva usina eléctrica, una de las obras de infraestructura energética más importantes que se ejecutan en Tierra del Fuego.

Las tareas comenzaron alrededor de las 7 de la mañana, cuando se inició la descarga de los primeros componentes del buque que arribó al Puerto de Ushuaia procedente de China.

Para el operativo fueron afectados 15 camiones y 5 carretones, que realizarán más de 250 viajes para trasladar contenedores, cargas convencionales y equipos de gran porte hasta el predio donde se construye la nueva usina.

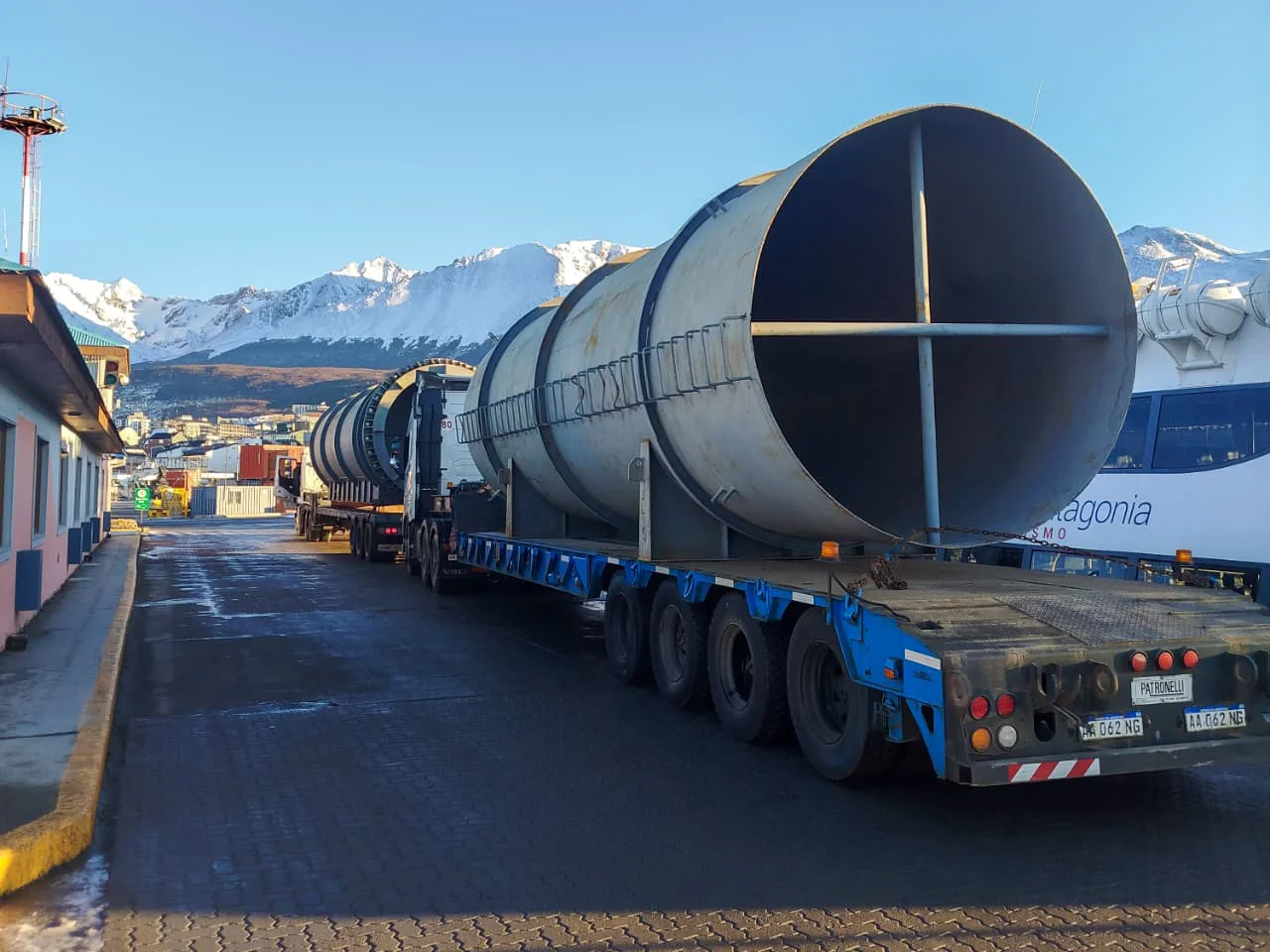

Las maniobras incluyen el transporte de piezas sobredimensionadas que requieren vehículos especiales y unidades de acompañamiento para garantizar la seguridad durante todo el recorrido.

La ministra de Energía de Tierra del Fuego, Gabriela Castillo, calificó el inicio de las tareas como «una jornada histórica» y sostuvo que se trata de un operativo sin precedentes para la capital fueguina. «Es realmente una jornada histórica con el inicio de este operativo que no tiene antecedentes en la ciudad de Ushuaia», agregó.
